當前位置:財富500強首頁 > 隔斷板 > 新聞?wù)?/div>

如何防治ALC輕質隔斷板常見的裂縫問題

來源于本站原創 2024年01月24日 閱讀(

輕質隔斷板知名品牌在建筑工程中廣泛應用,具有許多優點:重量輕、強度高、抗沖擊性能好、防水、隔音、隔熱等優良性能;表面平整,尺寸準確工整,便于機械化生產,生產效率高;尺寸大、整體性好,又可裝配式施工,施工效率高等優勢。然而,輕質中國知名品牌隔墻板也存在一個致命的質量通?。喝菀桩a(chǎn)生裂縫!那么,安裝裂縫產生的原因到底是什么呢?又該如何防治呢?

一、原材料存在問題

1墻板材料

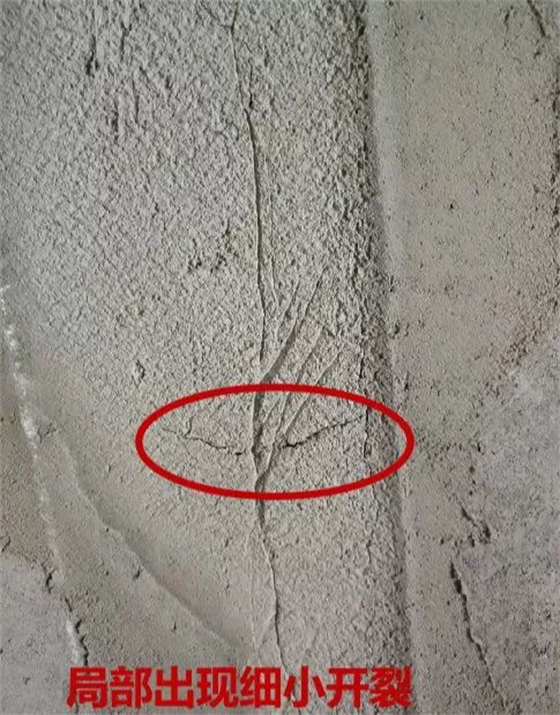

【問題所在】墻板材料存在開裂、破損,如下圖:

墻板開裂、破損

【防治措施】① 考察階段重點評估墻板廠的質量管控能力,優選劣汰。② 墻板進場嚴格執行五方驗收,選好堆場避免破壞。③ 已運輸至樓內的開裂、破損墻板不允許上墻,一經發現必須拆除。

2砂漿材料

【問題所在】專用砂漿不合格或使用落地砂漿出現開裂:

專用砂漿不合格

【處理措施】① 按要求對專用砂漿進行檢測,過期的不得使用。② 落地專用砂漿不得上墻填補槽口。

二、前期優化不合理

1無排版圖或排版不合理

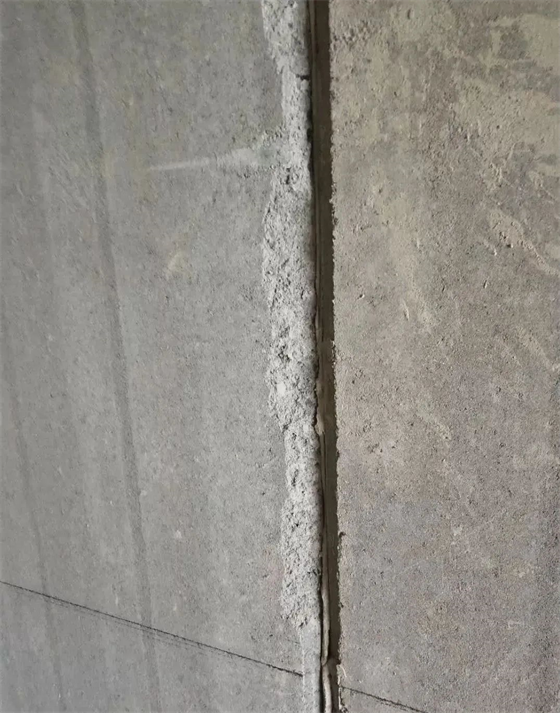

【問題所在】非標板部位出現開裂,如下圖:

非標板開裂

【處理措施】① 圖左側切割面位于孔部位,在排版過程中應避免出現,可更改切割位置至實心處。如無法避免此類情況,在墻板上墻過程中優先對墻板孔洞部位進行填實處理。② 圖右側與結構相接部位必須漿料飽滿,傳統抹灰項目鋼絲網必須設置到位;鋁模項目必須留設啟口,保證板縫位置加強網處理。

2電箱部位優化

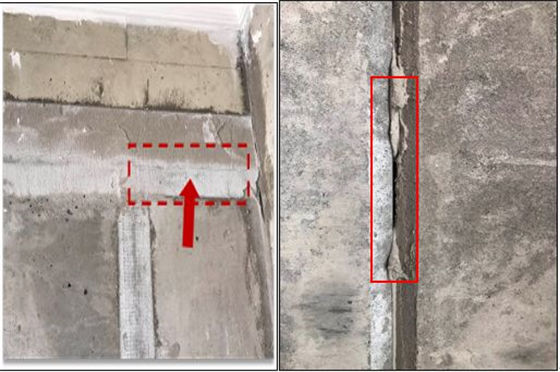

【問題所在】電箱部位設置在100mm墻上出現開裂,如下圖:

電箱位置開裂

【處理措施】① 選用薄型箱體。② 設計優化在200mm墻內;鋁模項目可優化局部改為現澆。

3機電點位優化

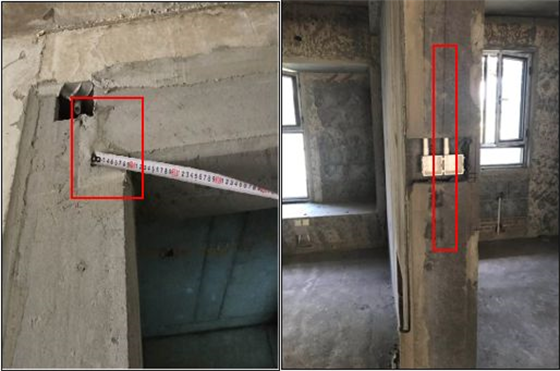

【問題所在】墻板機電點位未考慮周全,門垛線管預埋導致過梁搭接不足150mm、多線盒安裝、存在斜槽或遺漏后二次開槽,導致開裂,如下圖:

管線預埋影響、多線盒安裝

【處理措施】① 排版圖中門洞部位的過梁大樣必須補充完整;貨量區施工前必須根據樣板施工及時調整排版圖。② 與設計溝通多線盒合并成多控制面板或優化為現澆。

三、現場管控不足

現場必須嚴格按交底、工藝及深化圖施工,不得隨意更改。

1擠漿不飽滿

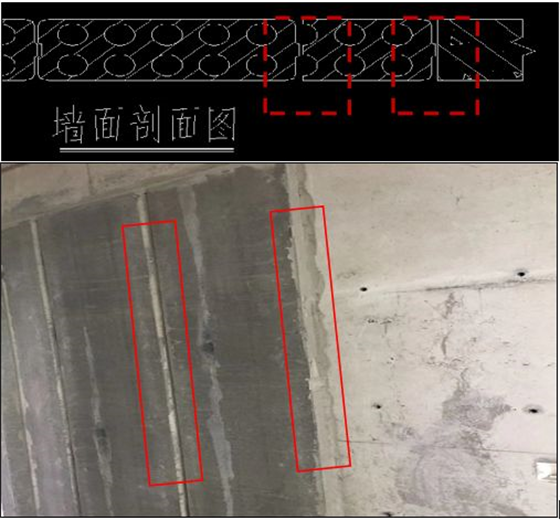

【問題所在】頂部、拼縫和轉角、門頭等部位出現開裂,如下圖:

頂部、拼縫、陰陽角、門頭開裂

【處理措施】① 過程加強管控,確保頂部擠漿飽滿,適當養護;嚴控木塞退出的時間(夏季建議7天,冬季12-14天)。② 墻板安裝分包需安排專業質檢人員跟蹤;安裝過程中項目質檢員、施工員對安裝過程中的墻板進行檢查;每塊墻板必須全數擠漿到位,并在墻板安裝前漿料上墻板,不得后塞縫。③ 擠漿飽滿,按照要求貼設加強玻纖網;排版圖按要求審核,避免非標板。④ 過梁的板側面也必須采用擠漿法(需安裝PE棒保證漿料不漏進墻板孔內),保證側面的漿料飽滿;過梁下口塞漿需飽滿密實并二次回壓;建議設計在門洞部位做面層鋼絲網加強。

2養護不到位

【問題所在】養護不到位導致強度不足、開裂,如下圖:

養護不足

【處理措施】首次補槽深度不宜過大,控制在啟口完成面下3-5mm;專用砂漿應在攪拌完成2-3小時內使用完畢;補槽結束后應養護3-4天。

相關閱讀

免責聲明:此文內容為本網站轉載企業宣傳資訊,僅代表作者個人觀點,與本網無關。文中內容僅供讀者參考,并請自行核實相關內容。如用戶將之作為消費行為參考,本網敬告用戶需審慎決定。本網不承擔任何經濟和法律責任。
